بین سپرده شما و کانتینر شما چه اتفاقی می افتد

● 2026-09-23 ● - ● برای من پیام بگذارید
Sealock کیسه های ضد آب را برای خریداران OEM و عمده فروشی از کارخانه های چین و ویتنام تولید می کند که تولید عمده آن 30 تا 45 روز پس از تایید نمونه انجام می شود. بیشتر توصیه های منبع یابی نحوه انتخاب یک کارخانه و نحوه بازرسی کالاها قبل از ارسال را پوشش می دهد. هفته های میانی تقریباً هیچ توجهی نمی شود، به همین دلیل است که خریداران آنها را صرف ارسال "هر گونه به روز رسانی" می کنند؟ ایمیل ها و دریافت "تولید به خوبی پیش می رود" در ازای آن. این مشخص می‌کند که واقعاً در آن هفته‌ها چه اتفاقی می‌افتد، نقاط عطف برای ردیابی و سؤالاتی که پاسخ‌های واقعی را تولید می‌کنند.


1. بدترین روز برای کشف تاخیر

یک اصل ساده وجود دارد که ارزش ایجاد یک عادت ردیابی را دارد: بدترین زمان برای فهمیدن اینکه یک سفارش دیر است، روزی است که کارخانه در ابتدا قول داده آن را تمام کند. تا آن زمان، حمل و نقل رزرو می شود، به مشتریان گفته می شود، و برنامه های موجودی از قبل در تاریخی که دیگر وجود ندارد ساخته شده است.

ردیابی ارسال پیام های بیشتر نیست. این در مورد توافق از قبل است که کدام پست های بازرسی تایید می شود، به طوری که یک لغزش در هفته دوم در هفته دوم به جای هفته ششم ظاهر می شود. یک کارخانه واقعاً طبق برنامه این کار را آسان می کند. یکی که در برابر تایید نقطه عطف خاص مقاومت می کند این است که قبل از بروز تاخیر چیزی به شما می گوید.

2. پنج نقطه عطف که ارزش تایید دارند

به جای پرسیدن زمان ارسال کالا، پیشرفت را در هر مرحله دنبال کنید. در سفارش کیسه ضد آب، نقاط بازرسی معنی دار عبارتند از:

نقطه عطف آنچه را تایید می کند شواهدی برای درخواست
مواد رسید و بازرسی شد پارچه، زیپ، سخت افزار در خانه و عبور IQC عکس های رول و سخت افزار با مرجع سفارش; تایید سایه بر خلاف استاندارد تایید شده
برش شروع شد برش پانل ها به الگوی تایید شده عکس های خطی; تایید اینکه نسخه الگو با نمونه تایید شده مطابقت دارد
مقاله اول تایید شد اولین واحد تولیدی با نمونه طلا مطابقت دارد عکس‌ها یا واحد مقاله اول ارسال شده؛ نتیجه تست لایه برداری جوش از شروع اجرا
تولید کامل شد مقدار تمام شده، قبل از بسته بندی تعداد تاییدیه و سوابق QC درون خطی
بازرسی گذشت کالاهای تأیید شده در برابر AQL توافق شده و آزمایشات گزارش بازرسی - سندی که تراز پرداخت به آن گره خورده است

ارزش نامگذاری اینها در تأیید سفارش به جای اواسط تولید این است که هر کدام یک تاریخ پیوست دارند. یک نقطه عطف از دست رفته به جای اینکه بی سر و صدا در برنامه جذب شود، بلافاصله قابل مشاهده می شود.

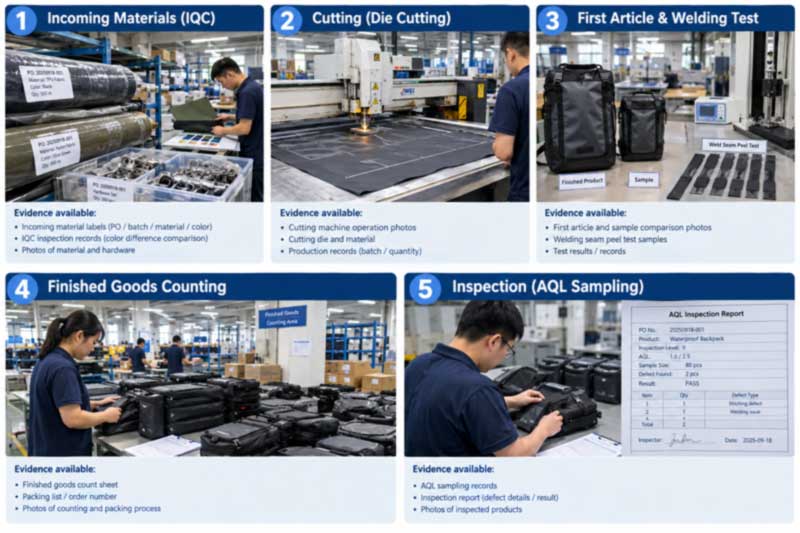

Five production milestones — materials inspected, cutting started, first article approved against gold sample, production complete, inspection passed

شکل 1: هر یک از پنج گره مربوط به یک مدرک قابل بازیابی است. با درج آنها در تایید سفارش، تاخیرها در هفته ای که رخ می دهند مشخص می شود.

3. سؤالات خاص بپرسید، پاسخ های خاص دریافت کنید

این تنها مفیدترین عادتی است که خریدار می تواند اتخاذ کند و هیچ هزینه ای ندارد. مقایسه کنید:

  • "آیا ضرب الاجل را تعیین می کنید؟" - یک پاسخ اطمینان بخش را دعوت می کند که هیچ اطلاعاتی ندارد.
  • "چند درصد مواد در خانه تایید می شود؟" - یک پاسخ درست دارد، و یا با برنامه مطابقت دارد یا ندارد.

سوالات دیگر با همین ویژگی: چند واحد بریده شده، چند واحد جوش داده شده، چند عدد مونتاژ شده، اولین مقاله در چه تاریخی آماده می شود، بازرسی برای چه تاریخی رزرو شده است. سوالات مبهم پاسخ های مبهم می گیرند. سؤالات خاص به اندازه کافی مشکلات را برای حل آنها آشکار می کند.

یک سیگنال مرتبط که ارزش تماشا را دارد: به روز رسانی هایی که با گذشت زمان کمتر مشخص می شوند. تأمین‌کننده‌ای که واحد را می‌داد شمارش می‌کند و اکنون می‌گوید «همه چیز در مسیر درست است» معمولاً قبل از اینکه به شما بگوید به مشکلی برخورد کرده است که سعی می‌کند آن را برطرف کند. این تغییر زبان اغلب اولین هشدار موجود است.

4. جایی که کیسه های ضد آب در واقع سفارش می دهند

تأخیرها در این دسته در مکان‌های قابل پیش‌بینی متمرکز می‌شوند و دانستن آنها به شما می‌گوید چه چیزی را بررسی کنید:

  • آمادگی مواد.شایع ترین علت در سراسر تولید به طور کلی، و به ویژه در اینجا مرتبط است - اجرای رنگ سفارشی Pantone زمان خود را دارد، و یک زیپ تخصصی هوابند یک جزء تک منبعی است. قبل از اینکه فرض کنید تولید شروع شده است، تأیید کنید که هر دو در خانه هستند.
  • تغییرات دیرهنگام مشخصاتتغییرات پس از شروع تولید باعث توقف، ابزار مجدد یا کار مجدد واحدهای تکمیل شده می شود. هر تجدید نظر بعد از شروع زمان اضافه می کند، به همین دلیل است که حل جزئیات در طول نمونه برداری بوروکراسی نیست بلکه حفاظت از برنامه است.
  • ابزار برای هندسه های جدید.یک شکل جوش داده شده جدید قبل از نمونه برداری به قالب ماشینکاری شده خود نیاز دارد، بنابراین به جای داخل آن، جلوتر از تولید قرار می گیرد.
  • دوره های تعطیلاتسال نو چینی زمان‌بندی‌ها را در هر دو طرف تعطیلات فشرده می‌کند و با عجله کارخانه‌ها برای اتمام قبل از تعطیلی، کیفیت اغلب کاهش می‌یابد - دقیقاً زمانی که بازرسی شخص ثالث قبل از خروج کالا ارزش رزرو دارد.
  • موقعیت صف.ظرفیت به ندرت محدودیت است. زمان بندی است. به اشتراک گذاشتن یک پیش بینی زودهنگام، به جای پیوستن به صف، یک شکاف را ایمن می کند.

5. چه چیزی را باید در ترتیب قرار داد، نه ایمیل پیگیری

ردیابی زمانی بهتر عمل می کند که شرایط در ابتدا توافق شود. ارزش درج در سفارش خرید یا پیش فاکتور:

  • تاریخ های نقطه عطفاز بخش دو، هر کدام با یک روش تایید.
  • حقوق بازرسی در مراحل مشخص شده،با معیارهای پذیرش واضح - سطح AQL، طبقه بندی نقص، و نمونه مرجع.
  • پرداخت مرتبط با پیشرفتساختار استاندارد 30٪ سپرده با 70٪ موجودی آزاد شده در برابر بازرسی قبل از حمل و نقل است که بازرسی را از نظر تجاری معنی دار نگه می دارد تا توصیه ای.
  • یک راه حل اعلام شده برای تحویل دیرهنگام،جایی که برنامه از نظر تاریخ حیاتی است. قراردادها در این فضا معمولاً شامل یک جریمه متوسط ​​به ازای هر هفته تاخیر است. اینکه آیا ارزش مذاکره دارد یا خیر، بستگی به این دارد که دیر رسیدن به چه قیمتی برای شما هزینه دارد.
  • بافر.از طریق تولید، بازرسی، و حمل و نقل اقیانوسی، تاریخ مورد نیاز خود را در دست خود ثبت کنید، سپس حاشیه اضافه کنید. برای برنامه های فصلی، به جای هفته ها، ماه ها قبل برنامه ریزی کنید.

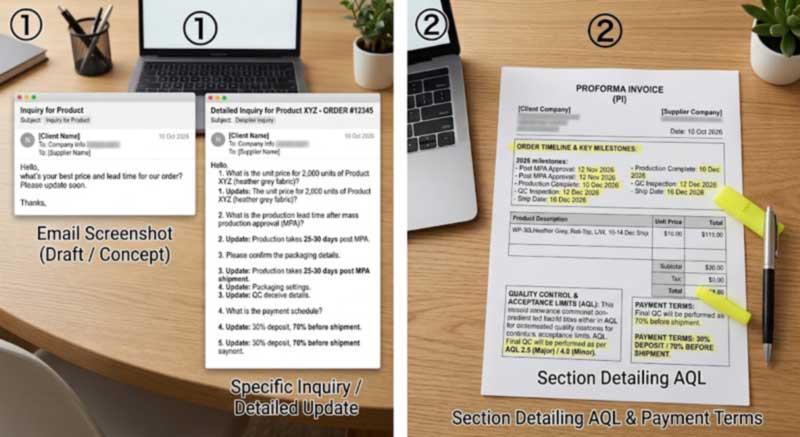

Vague versus specific progress questions, and a pro forma invoice with milestone dates, inspection points and payment terms highlighted

شکل 2: به جای پیگیری از طریق ایمیل در اواسط تولید، گره ها را در PI بنویسید - سوالات خاص پاسخ های خاصی را به همراه دارند.

6. چگونه تولید در واقع در اینجا اجرا می شود

برای اینکه در آن هفته ها چه اتفاقی می افتد، یک کیسه ضد آب در یک توالی ثابت حرکت می کند:

  1. مرحله بندی مواد و IQC- رول های پارچه از نظر قوام پوشش، ضخامت و سایه مطابق با استاندارد تایید شده بررسی می شوند. زیپ ها و سخت افزار تایید شده است.
  2. برش- برش پانل ها به الگوی تایید شده، که در آن دقت ابعادی تنظیم شده است و نمی توان بعداً آن را اصلاح کرد.
  3. برندسازی- لوگوها در حالی که هنوز در دسترس هستند روی صفحات تخت اعمال می شوند.
  4. مونتاژ فرعی و دوخت ساختاری- جیب‌ها، مهارها و تقویت‌کننده‌ها، قبل از وجود هرگونه آب‌بندی ضدآب، روی پانل‌های تخت ساخته و متصل می‌شوند.
  5. جوشکاری با فرکانس بالادر 27.12 مگاهرتز، با آزمایش لایه برداری روی جوش های نمونه در شروع اجرا برای تایید همجوشی کامل قبل از ادامه دسته.
  6. خنک کننده، پیرایش، مونتاژ نهایی- بسته ها، سگک ها، تسمه ها و سوپاپ ها نصب شده اند.
  7. تست کردن- آزمایش غوطه وری یا باران برای رتبه بندی اعلام شده هر مدل، چرخه بار در لنگرها، و روش بازرسی مشتری در صورت مشخص شدن.
  8. خشک کردن، بسته بندی و علامت گذاری کارتنبه مشخصات توافق شده

توالی فنی کامل در راهنمای ارائه شده استفرآیند تولید از برش تا جوش RF.

7. تأیید مستقل پیشرفت خود گزارش شده را شکست می دهد

به روز رسانی های کارخانه مفید هستند اما خود گزارش می شوند. در مواردی که یک سفارش بزرگ یا از نظر تاریخ حیاتی است، یک بررسی مستقل ادعا را به یک واقعیت تبدیل می‌کند - یک بازرسی در حین تولید با تکمیل تقریباً 20 تا 30 درصد مشکلات اساسی را در حالی که اجرا هنوز می‌تواند اصلاح شود، و یک بازرسی نهایی قبل از ارسال کالای نهایی را تأیید می‌کند.

خریداران می توانند بازرس خود یا شخص ثالثی مانند SGS یا QIMA را در هر سایت منصوب کنند. روند بازرسی کامل مشتری - جعبه گشایی، استخراج خلاء، استراحت استاتیک 24 ساعته و تعیین نشتی هوا - را می توان از سر به سر مشاهده کرد. استانداردها و طبقه بندی نقص ها دراستانداردهای کنترل کیفیت برای تولید ضد آب، و نحوه ترتیب دادن بازدید در محل در راهنمای بهممیزی های کارخانه.

8. پس از بادبان کانتینر

عادتی که خریداران بهبود یافته را از کسانی که مشکلات مشابه را تکرار می کنند جدا می کند: بررسی کوتاه پس از سفارش پس از ارسال کالا. نقطه عطف جدول زمانی را به نقطه عطف طی کنید و بپرسید که مشکلات کجا رخ داده است، علت اصلی آن چیست، این اصلاح چقدر موثر بوده و دفعه بعد چگونه می توان از آن به طور کامل جلوگیری کرد.

در یک برنامه تکرار، مستقیماً به ترتیب بعدی وارد می‌شود - مؤلفه‌ای که باعث تأخیر می‌شود زودتر سفارش داده می‌شود، ابهامی در مشخصات که باعث دوباره کاری می‌شود در بسته استاندارد نوشته می‌شود، و زمان‌بندی تنظیم می‌شود تا آنچه را که واقعاً اتفاق افتاده است به جای آنچه که برنامه‌ریزی شده بود منعکس کند. حفظ مرتبه پنجم به خوبی مرتبه اول در راهنمای به پوشش داده شده استمرتب سازی مجدد قوام.

9. شرایط استاندارد

Sealock (YiFuLong Outdoor Gear Co., Ltd.) بیش از 20 سال است که کیسه های ضد آب ساخته است و برای مارک های بین المللی فضای باز از جمله OSPREY، KAILAS، Helly Hansen، SIMMS، ORVIS، و West Marine تولید می کند.

  • MOQ:هر مدل 300 عدد |نمونه ها:7 تا 15 روز |فله ای:30-45 روز پس از تایید نمونه
  • پرداخت:T/T 30٪ سپرده، 70٪ موجودی در برابر بازرسی قبل از حمل و نقل
  • تولید:جوشکاری فرکانس بالا و دوخت صنعتی با فرکانس 27.12 مگاهرتز داخلی، کارگاه های جداگانه در یک طبقه تولید
  • امکانات:دونگوان، چین | شهر هوشی مین، ویتنام - هر مدلی منشأ دارد
  • بازرسی:بازرسان منصوب خریدار و بازرسان شخص ثالث در هر سایت پذیرفته می شوند
  • گواهینامه ها:ISO 9001، BSCI، SMETA، Sedex، HIGG، GRS، SCAN

10. مدل های تولید شده در این جدول

سازماندهی شده بر اساس دسته به جای اولویت:

تصویر مدل دسته بندی مواد رتبه بندی صفحه محصول
Sealock SL-D002 500D PVC roll-top dry bag SL-D002 کیسه خشک، 5-63 لیتر پی وی سی 500D IPX7 مشاهده کنید
Sealock SL-C594 55L waterproof duffel SL-C594 دافل، 55 لیتر پی وی سی 500D IPX7 مشاهده کنید
Sealock SL-E119 IPX8 backpack SL-E119 کوله پشتی 20 لیتری کامپوزیت کاتیونی TPU IPX8 مشاهده کنید
Sealock SL-C619 motorcycle luggage bag SL-C619 موتور سیکلت، 35 / 50 لیتر پی وی سی 500D IPX6 مشاهده کنید
Sealock SL-K089-A frame bike bag SL-K089-A کیف قاب دوچرخه TPU 600D دارای رتبه آب و هوا مشاهده کنید
Sealock SL-E868A fishing sling bag SL-E868A قلاب ماهیگیری 12 لیتری TPU 840D IPX8 مشاهده کنید

دسته‌های کامل در زیر قرار دارندکیسه های ضد آب, کوله پشتی خشک، وکیسه های خشک.

11. سوالات متداول

س: هر چند وقت یکبار باید در طول تولید درخواست به روز رسانی کنیم؟
پاسخ: به جای یک فرکانس، با ایست های بازرسی موافقت کنید. مواد در خانه، برش شروع شد، اولین مقاله تایید شد، تولید کامل شد، بازرسی انجام شد - پنج تایید با تاریخ های پیوست شده بیشتر از ایمیل های هفتگی است که می پرسند اوضاع چطور پیش می رود، و وقتی اتفاق می افتد و نه در پایان، یک لغزش ظاهر می شود.

س: تامین کننده ما می گوید همه چیز در مسیر درست است اما جزئیاتی ارائه نمی دهد. آیا این یک مشکل است؟
ج: ارزش بررسی را دارد. به جای یک وضعیت، یک عدد بپرسید - چند درصد مواد تأیید شده است، چند واحد بریده شده است، اولین مقاله در چه تاریخی آماده است. به‌روزرسانی‌هایی که با گذشت زمان کمتر مشخص می‌شوند، اغلب اولین هشدارهای موجود در مورد عقب افتادن برنامه هستند.

س: معمولاً چه چیزی باعث تاخیر در سفارش کیف می شود؟
الف: ابتدا آمادگی مواد - رنگ های سفارشی و زیپ های تخصصی زمان تولید خاص خود را دارند. سپس مشخصات دیرهنگام تغییر می کند، که باعث توقف یا کار مجدد، ابزارسازی برای اشکال جدید، تعطیلی تعطیلات، و برنامه ریزی به جای ظرفیت می شود. اگر نقاط عطف تأیید شوند، اکثر آنها در اوایل قابل مشاهده هستند.

س: آیا می توانیم در طول تولید به جای قبل از حمل و نقل بازرسی کنیم؟
پاسخ: بله، و در سفارشات بزرگ یا حساس به تاریخ ارزش آن را دارد. بازرسی تقریباً با 20 تا 30 درصد تکمیل، مشکلات اساسی را ایجاد می کند، در حالی که اجرا هنوز قابل اصلاح است. بازرسی قبل از حمل و نقل سپس کالاهای نهایی را تأیید می کند. بازرسان منصوب خریدار یا بازرسان شخص ثالث در هر یک از سایت ها پذیرفته می شوند.

س: چگونه از پرتاب حساس تاریخ محافظت کنیم؟
A: از تاریخ موجود خود از طریق حمل و نقل، بازرسی و تولید، تاریخ قبلی را ثبت کنید، سپس بافر اضافه کنید - و تاریخ راه اندازی را در هنگام درخواست به اشتراک بگذارید تا برنامه بر اساس آن ساخته شود. در مواردی که تأخیر هزینه واقعی را به همراه دارد، به جای اتکا به حسن نیت پس از آن، با یک راه حل در دستور موافقت کنید.

س: آیا ساختار پرداخت 30/70 از ما محافظت می کند؟
پاسخ: این کار زمانی انجام می‌شود که موجودی به جای یک وعده، به بازرسی قبل از حمل و نقل وصل شده باشد. این عبارت واحد چیزی است که به بازرسی نیروی تجاری می دهد - بدون گزارش، بدون تعادل، کالاها در کارخانه می مانند تا زمانی که کار مجدد کامل شود و بازرسی بعدی انجام شود.

در مورد برنامه تولید خود بحث کنید

تاریخ مورد نیاز خود را همراه با کمیت و مشخصات ارسال کنید، و ما نقاط عطف تولید و بازرسی را بر اساس آن برنامه‌ریزی می‌کنیم، نه اینکه زمان تحویل را به صورت مجزا ذکر کنیم.استعلام ارسال کنید. Sealock با تولید از Dongguan، چین یا شهر هوشی مین، ویتنام، به درخواست‌های خرید در عرض 24 ساعت پاسخ می‌دهد.
